Poutre de lancement Marie - construction de la structure aérienne de l'antenne Anse-à-l'Orme

Activités chantier
Printemps-été 2021* De 6h30 à 19h*, de semaine et de fin de semaine, en fonction de l'avancement des travaux
Ouest-de-l'Île et Aéroport

Nature des travaux :

La structure aérienne du REM dans l’Ouest-de-l’Île permet la construction d’un tracé linéaire permettant de limiter l’emprise du sol ainsi que les impacts de la construction.

La hauteur d’une colonne varie en fonction de son emplacement sur le tracé, avec un dégagement minimal de 5,3 mètres (norme du ministère des Transports) sous le tablier afin d’assurer le passage des véhicules.

Les travaux de la construction du REM se poursuivent au cours de l’hiver 2021 :

  • La construction des 4 stations de l’antenne Anse-à-l’Orme
  • L’installation du tablier de la structure aérienne à l’aide des poutres de lancement et l’installation des nouvelles infrastructures ferroviaires (rails, système électrique, etc.)



Construction de la structure aérienne

Avancement de la poutre de lancement Marie, de l’autoroute 13 à la station Fairview-Pointe-Claire :

Calendrier

  Travaux

19 au 23 septembre 2021

Traversée du boulevard Saint-Jean par la poutre de lancement

  • Fermeture des voies de circulation identifiées sur l’image ci-dessous. La signalisation adéquate identifiant le chemin de détour sera en place afin de faciliter la circulation aux abords du chantier.

Octobre et novembre 2021
(date à confirmer)

Traversée du stationnement du Cadillac-Fairview par la poutre de lancement

  • Précisions sur l’entrave à venir
Décembre 2021 (date à confirmer)

Connection de la poutre de la lancement à la station Fairview-Pointe-Claire

  • Précisions sur l’entrave à venir

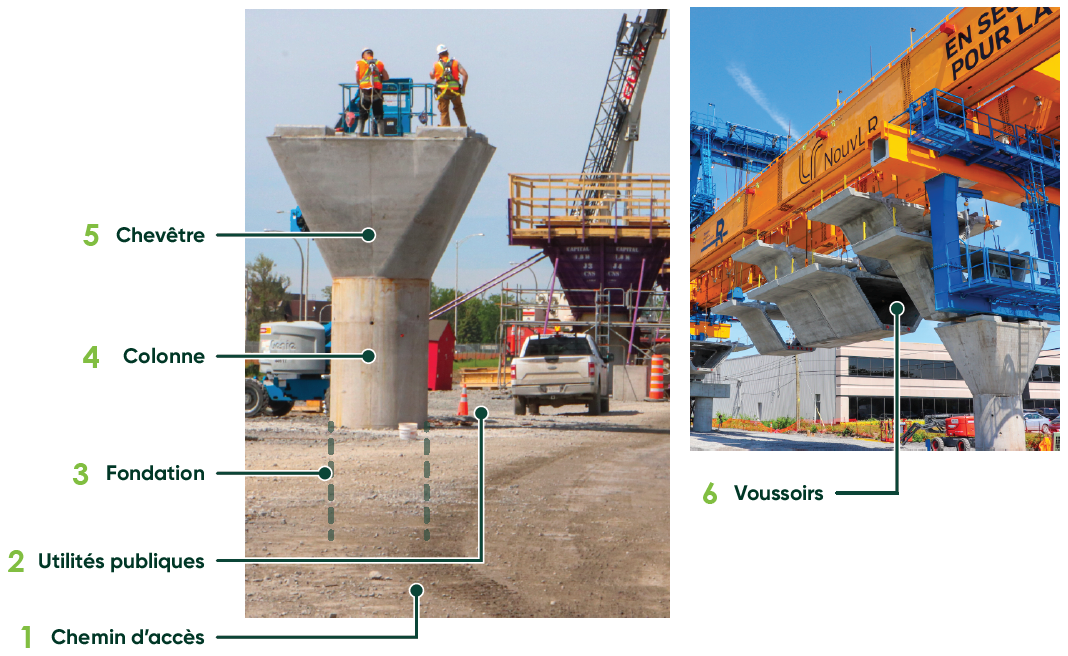

Étapes de construction de la structure aérienne

Les étapes de construction de la structure aérienne sont réalisées en simultané sur l’antenne Anse-à-l’Orme :

Aménager un chemin d’accès et aires de travail

Complété

Déménager les utilités publiques, lorsque nécessaire

En cours

Effectuer les forages afin de construire les caissons de fondation dans le sol

Complété

Construire les colonnes

Complété

Construire les chevêtres

Complété

Assembler les segments préfabriqués appelés « voussoirs » à l’aide de la poutre de lancement, pour former le tablier sur lequel circulera le REM

En cours

Installer les nouvelles infrastructures ferroviaires (rails, système électrique, etc.)

En cours

Impacts et mesures d’atténuation :

  • Comme tout chantier, les travaux peuvent causer du bruit, des vibrations, de la poussière et du camionnage.
  • Des mesures d’atténuation seront mises en place afin d’atténuer les impacts à la source (murs antibruit temporaires, équipement à faible impact sonore, véhicules à bruit blanc).
  • Un suivi sera effectué par des experts en environnement tout au long des travaux.



*Dates sujettes à changement. Des activités pourraient être requises avant ou après l’horaire prévu.
