Construction d'une sous-station électrique

Nature des travaux :
Les travaux se poursuivent dans le secteur de Pointe-Saint-Charles. En parallèle des travaux pour la structure aérienne, plusieurs bâtiments nécessaires à l’alimentation électrique du REM doivent être aménagés. Ceux-ci seront localisés le long de la rue Wellington, dans le talus ferroviaire, entre les rues Saint-Patrick et Bridge. Les travaux débuteront à la mi-février, et se poursuivront jusqu’à l’été.
En voici les grandes étapes :
Étapes |
Horaire |
Mobilisation du chantier |
À partir du 17 février 2021, |
Construction des fondations des bâtiments de la sous-station |
À partir de la semaine du 22 février 2021, pour environ 3 mois |
Construction des murs de soutènement des bâtiments |
À partir de juin 2021, |
Impacts et mesures d’atténuation :
- Du bruit, de la poussière et des vibrations pourraient être engendrés par ces travaux. Afin d’assurer le respect des critères de bruit et de qualité de l’air auxquels le projet est assujetti, un suivi sera effectué par des experts en environnement.
- Une portion de la rue Wellington sera entravée, entre la rue Saint-Patrick et la rue Bridge. Des signaleurs et la signalisation adéquate seront présents pour rediriger la circulation.
- L’accès aux commerces et entreprises du secteur sera maintenu en tout temps.

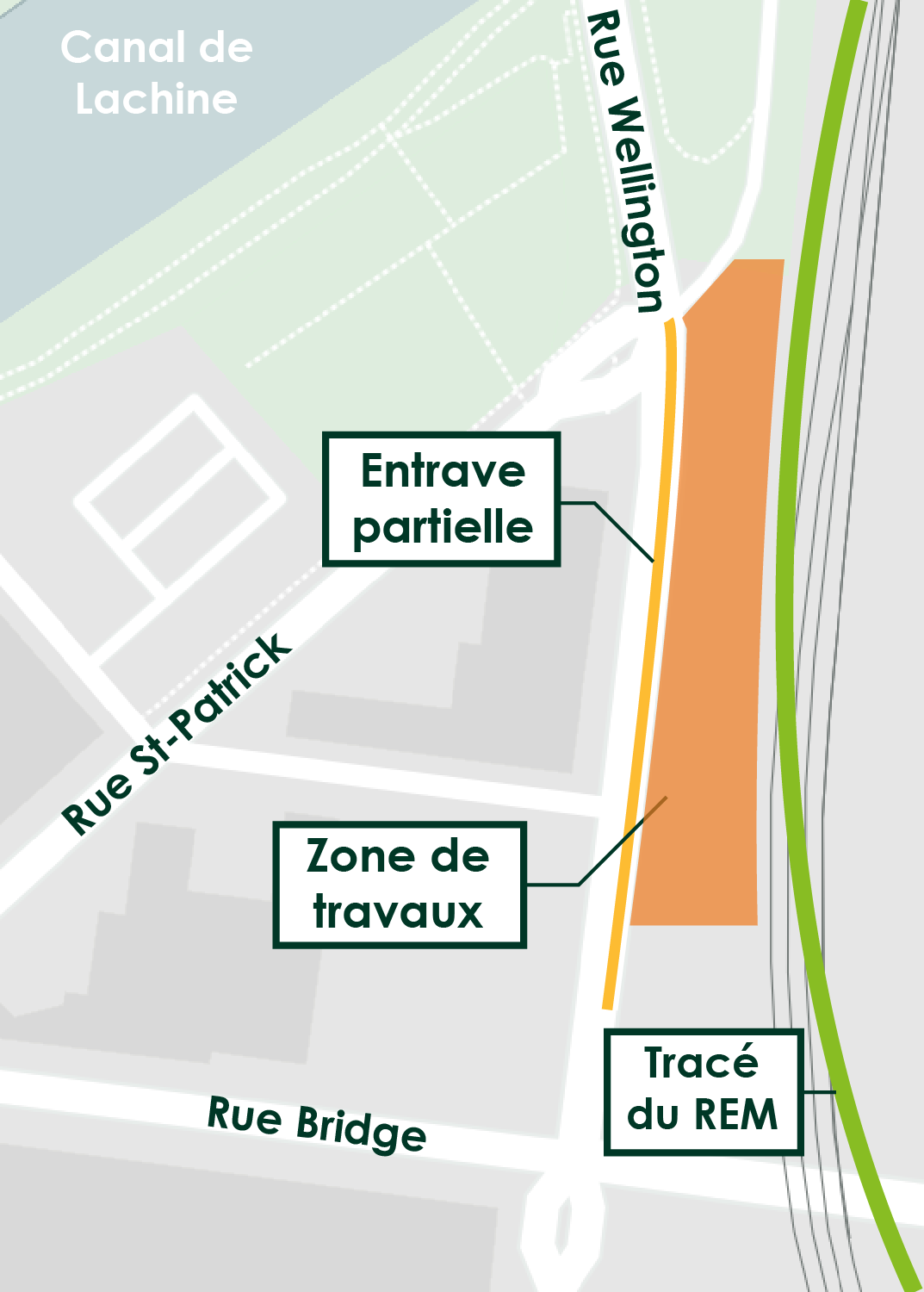

La zone de chantier est présentée ci-dessous :

*Dates sujettes à changement.
Pour toutes questions | 1 833 REM-INFO
Écrivez-nous via le formulaire de la page « Nous joindre ». Vous pouvez également nous appeler en semaine, de 8 h à 17 h.
