Reconstruction du pont Cornwall et construction de la dalle-parc

Routière  | Majeure
À partir de mai 2020 Principalement de jour entre 7 h et 19 h
Centre et aéroport

Nature des travaux

La fermeture de la ligne Deux-Montagnes à partir du 11 mai 2020 présente une occasion unique d’accéder à la voie ferroviaire afin de démolir et de reconstruire le pont Cornwall aux normes actuelles. NouvLR procédera également à la construction d’une dalle-parc, infrastructure qui reliera les ponts routiers Graham/Laird et Cornwall et sur laquelle Ville de Mont-Royal aménagera ensuite une place publique qui facilitera l’accès de part et d’autre de la voie ferroviaire.



Calendrier

 Séquence des travaux

Nov. 2020 – Printemps 2021

 Reconstruction du pont Cornwall

  • Installation des 10 poutres du tablier du nouveau pont (avec grue)
  • Assemblage et boulonnage des poutres
  • Coffrage et bétonnage du tablier du pont

Des appareils de chauffage pourraient être utilisés jour et nuit afin de faire sécher le béton.

 Travaux civils (asphalte, trottoirs, garde-corps, clôtures, marquage, lampadaire.)

Juin 2021

 Réouverture du pont Cornwall à la circulation

À partir d’août 2020

 Construction de la dalle-parc reliant les ponts Cornwall et Graham/Laird

  • Forage des fondations de la dalle-parc, excavation et remblais
  • Installation de l’acier et du pontage et construction du tablier
  • Travaux civils

2021

 Fin des travaux de construction de la dalle-parc

* Les travaux sont prévus de 7 h à 19 h. Des travaux préliminaires et subséquents à cette plage horaire sont nécessaires afin de mobiliser et démobiliser l’ensemble des éléments requis pour l’exécution des travaux et au nettoyage du site.

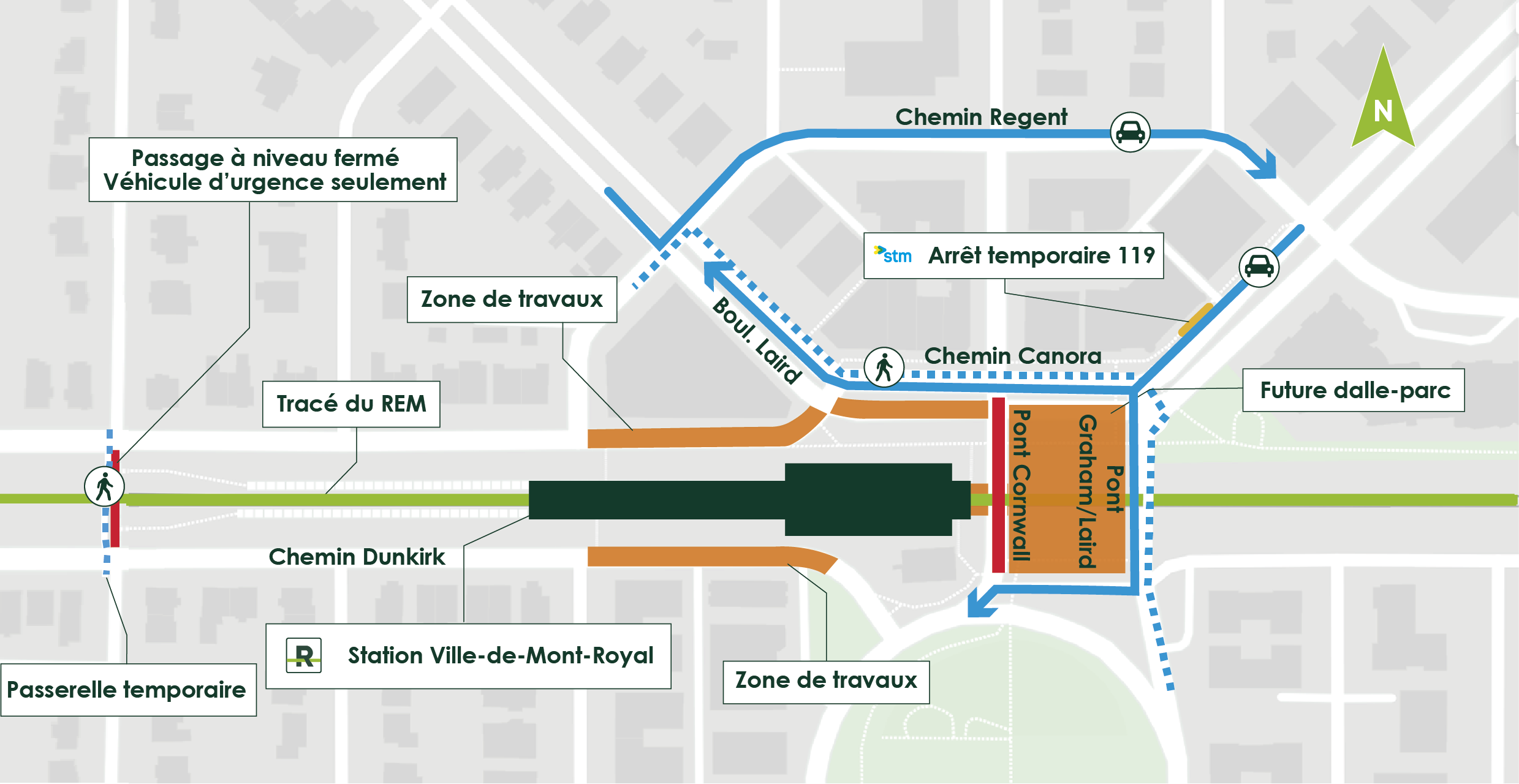

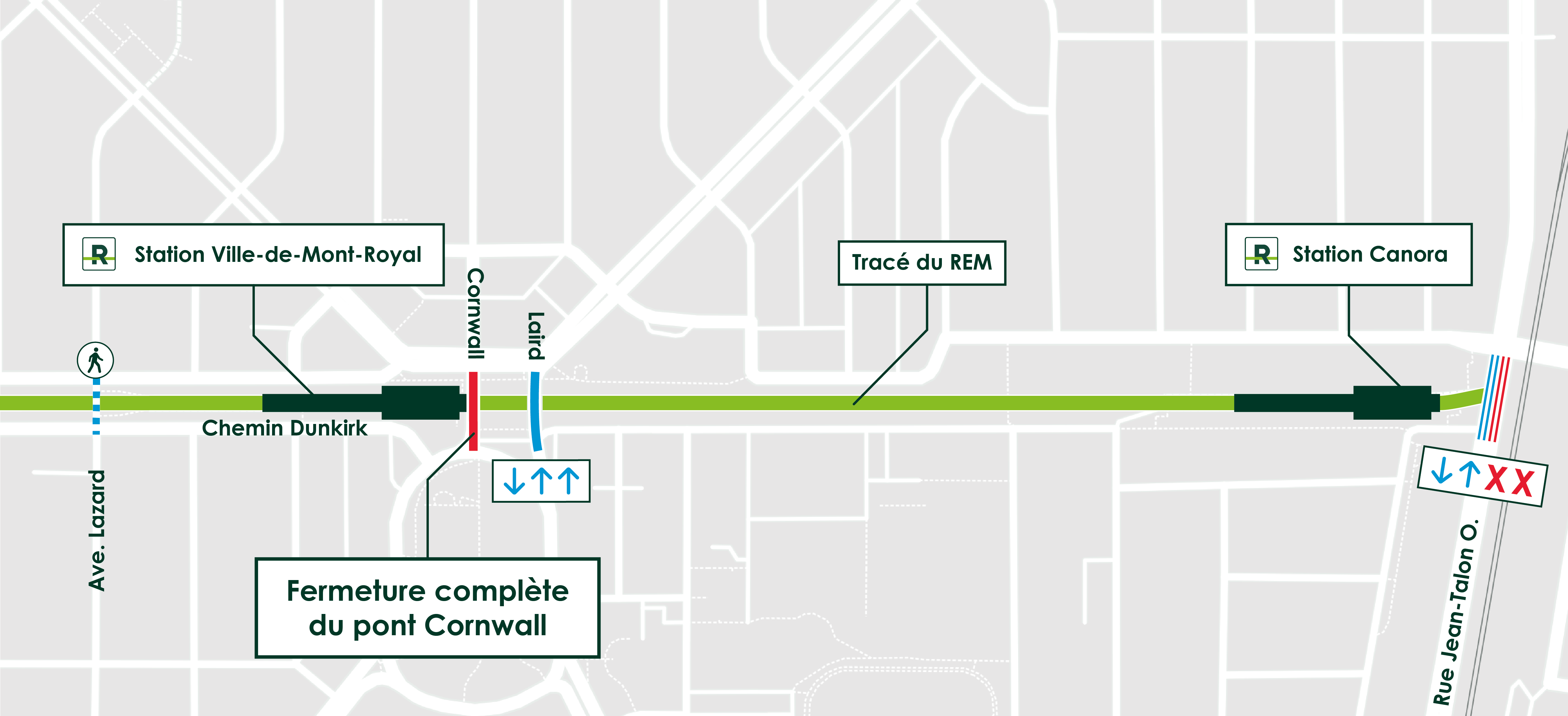

La carte suivante illustre l’emplacement des travaux et les entraves routières

Impacts

L’objectif du bureau de projet du REM et du consortium NouvLR est d’atténuer les impacts sur les citoyens et d’assurer la sécurité de tous, en mettant en œuvre les mesures appropriées.

  • Du bruit, des vibrations, de la poussière et du camionnage seront engendrés par ces travaux. Des entraves routières de longue durée seront mises en place pour minimiser le transit et sécuriser les zones de chantier.
  • Une commercialisation policière est prévue lors de la première semaine de l’entrave pour assurer la sécurité de la circulation. Un suivi étroit sera effectué sur le terrain pour apporter les ajustements nécessaires.
  • La circulation sera beaucoup plus difficile durant cette période et les usagers, qui le peuvent, sont invités à éviter le secteur.

Inscrivez-vous à nos infolettres et alertes SMS pour rester informés si les dates prévues doivent changer.

Pour toutes questions | 1 833 REM-INFO

Écrivez-nous via le formulaire de la page « Nous joindre ». Vous pouvez également nous appeler en semaine, de 8 h à 17 h.
