Construction de la structure aérienne dans le secteur du Technoparc Montréal

Nature des travaux

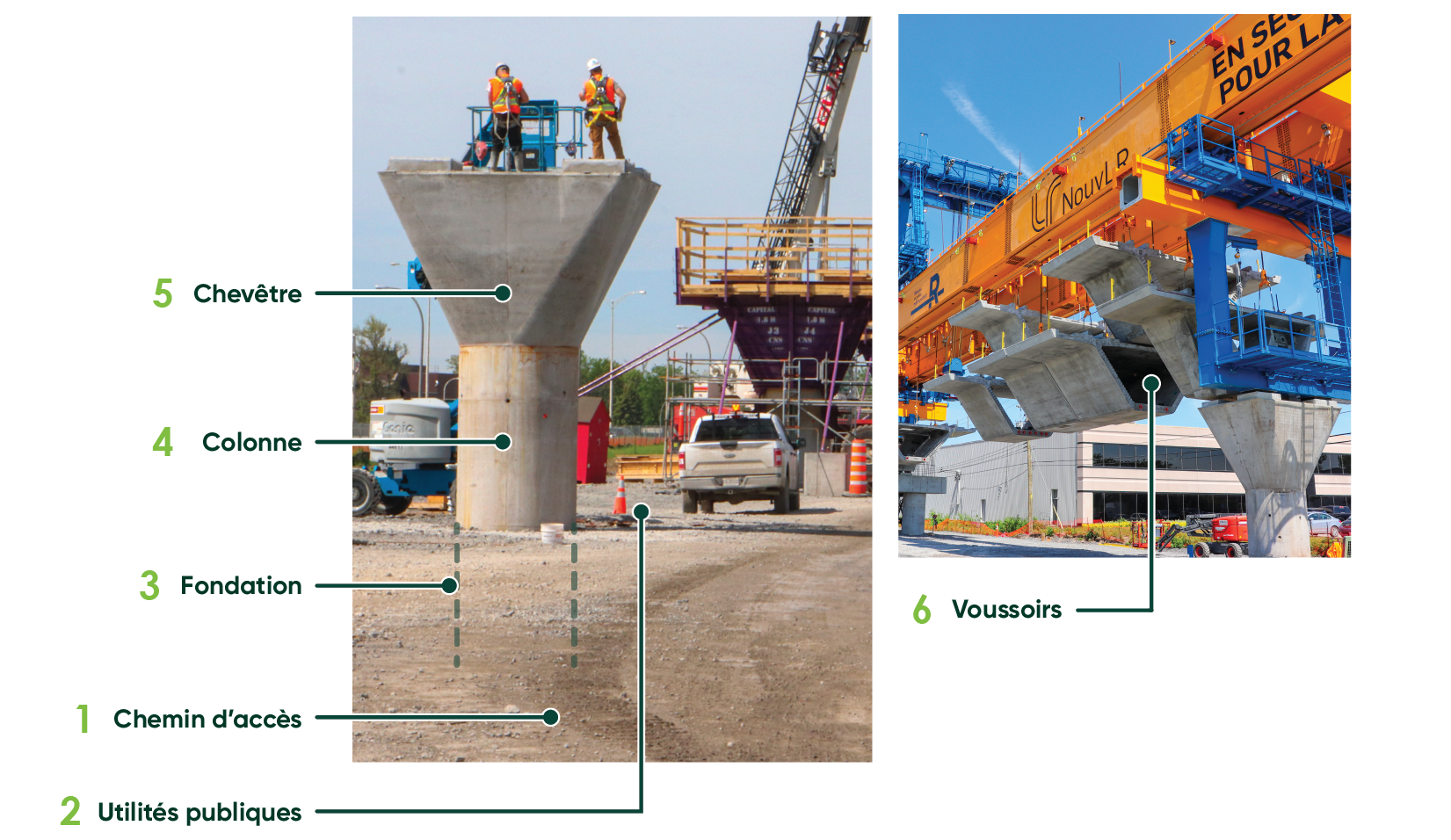

La construction de la structure aérienne du REM est entamée dans le secteur du Technoparc Montréal. Ces travaux s’effectuent par étape :
- Aménager un chemin d’accès et aires de travail
- Déménager les utilités publiques, lorsque nécessaire
- Effectuer les forages afin de construire les caissons de fondation dans le sol
- Construire les colonnes
- Construire les chevêtres
- Assembler les segments préfabriqués appelés « voussoirs » à l’aide de la poutre de lancement, pour former le tablier sur lequel circulera le REM

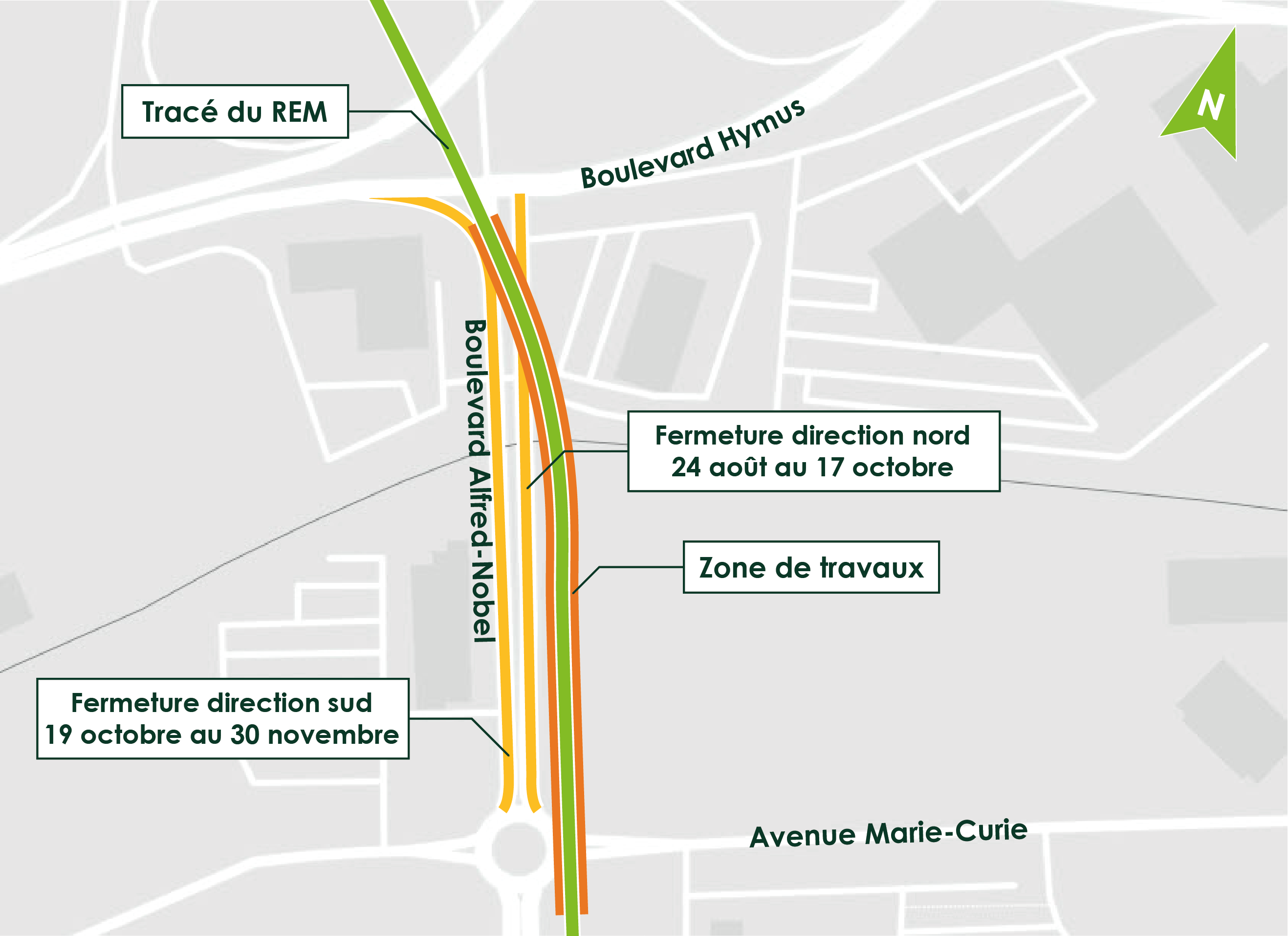

Entraves prévues* - Automne 2020
Calendrier planifié** |
Entraves prévues |
---|---|
Octobre *Toutes les fins de semaine, du vendredi 23 h au dimanche minuit |
|
24 août au 17 octobre |
|
21 septembre au 17 octobre |
|
19 octobre au 30 novembre |
|
Impacts et mesures d’atténuation
Les travaux génèrent des impacts incluant du bruit, des vibrations, de la poussière, du camionnage fréquent ainsi que des entraves à la circulation. Des mesures d’atténuation seront mises en place pour en minimiser les impacts, lorsque nécessaire.
*La plage horaire prévoit des travaux de 6 h 30 à 19 h (sauf exception). Des travaux préliminaires et subséquents à cette plage horaire sont nécessaires afin de mobiliser et démobiliser l’ensemble des éléments requis pour l’exécution des travaux et au nettoyage du site. Activités bruyantes concentrées de jour et en soirée. Toutefois, en raison de la nature des travaux, ceux-ci ne peuvent être interrompus en cours d’exécution et doivent être complétés afin d’assurer l’intégrité des infrastructures existantes. Si cette situation se présente, la plage horaire sera prolongée pour finaliser les travaux entamés.
**La séquence actuelle établie et les dates sont sujettes à changement sans préavis.

Pour toutes questions | 1 833 REM-INFO
Écrivez-nous via le formulaire de la page « Nous joindre ». Vous pouvez également nous appeler en semaine, de 8 h à 17 h.
